公司柬埔寨西港华电燃煤电厂超限设备运输项目260吨高压模块运输任务圆满完成

       由公司承运的柬埔寨西港燃煤电厂项目超限设备西港至工地现场公路运输项目,截至目前已顺利完成28件。并于近日,完成难度最大的高压模块(重260吨、宽4.5米、高5.5米)运输任务,运输过程中,采用人工推移技术,成功让高压模块安全顺利通过硬性高空障碍,刷新了多项东南亚大件运输记录。

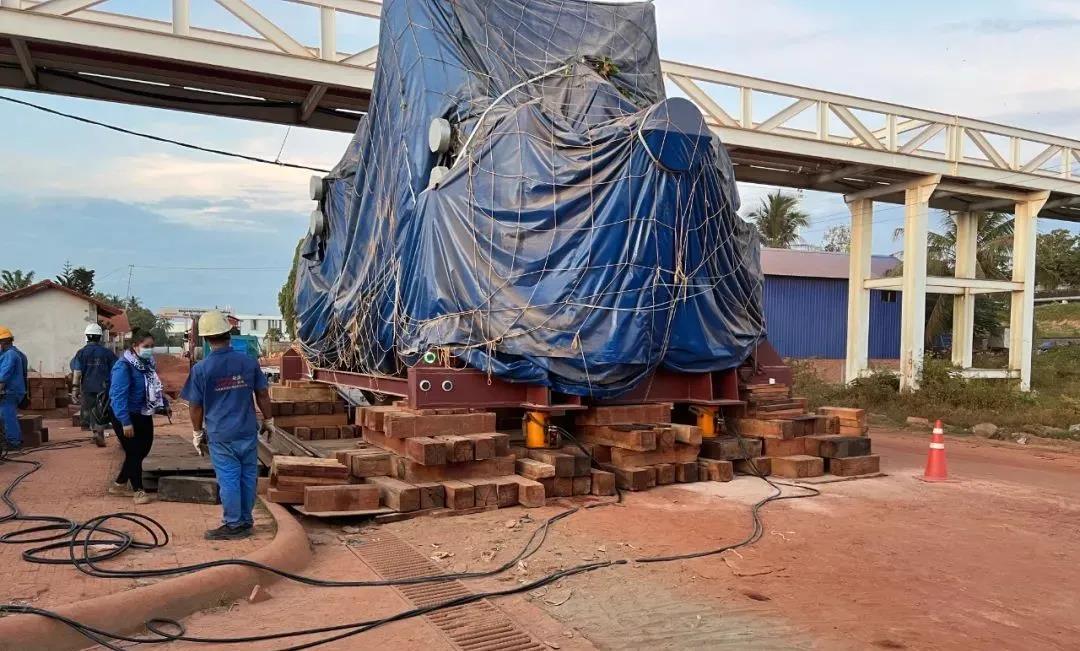

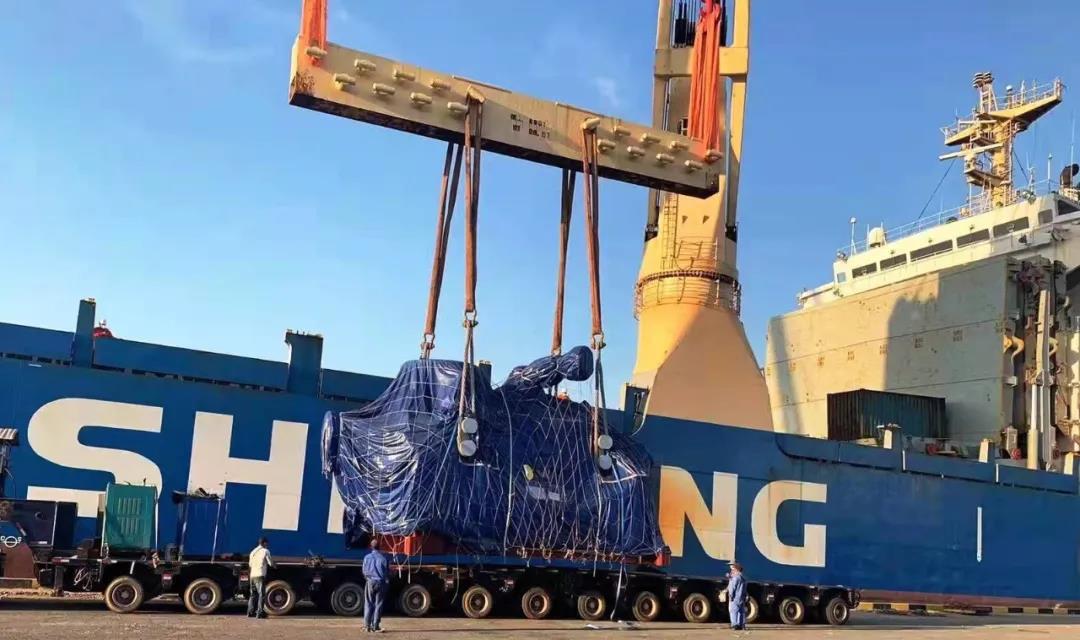

                                                     高压模块西港卸船装车

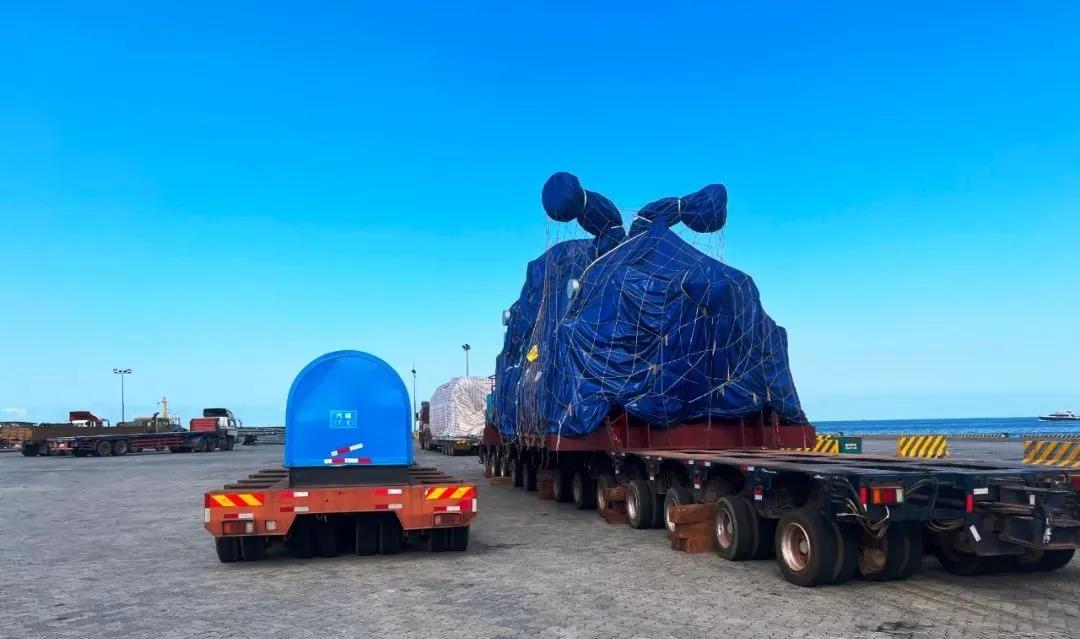

                                                  高压模块西港起运
       高压模块装载后车货总重约340吨,高达6.5米,而西港至工地现场必经之路有一处输油管道高度仅有6米,该输油管道属于柬埔寨TELA石油公司,多次与TELA石油公司沟通协调后,出于安全及经营方面的考虑,对方不允许进行改线增高,公司提前规划、多次实地路勘,并经过缜密的方案设计及推演,结合现场实际情况,最终确定采取13轴液压轴线板进行运输,在通过离地6米高的输油管道时,采取人工推移的方式来降低通行高度,以保证高压模块顺利通过硬性高空障碍。

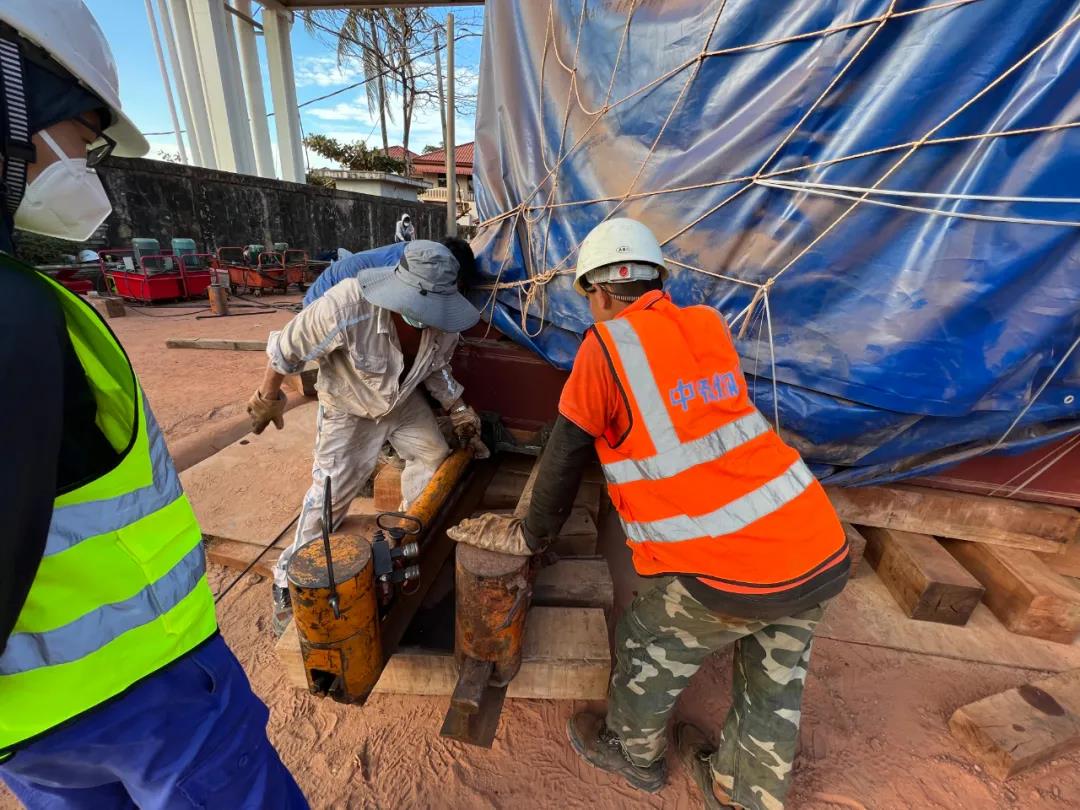

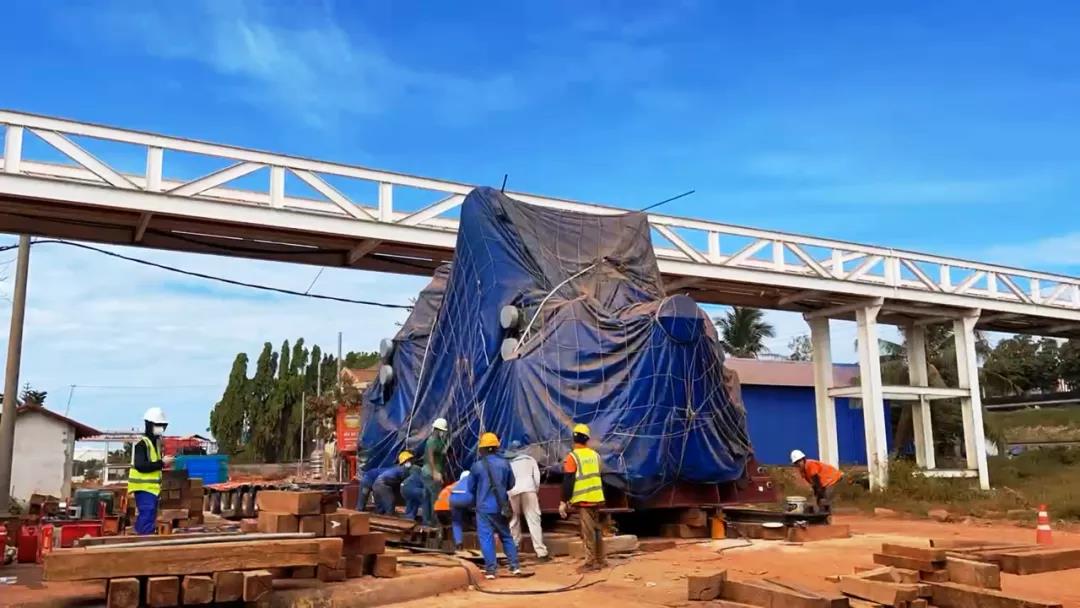

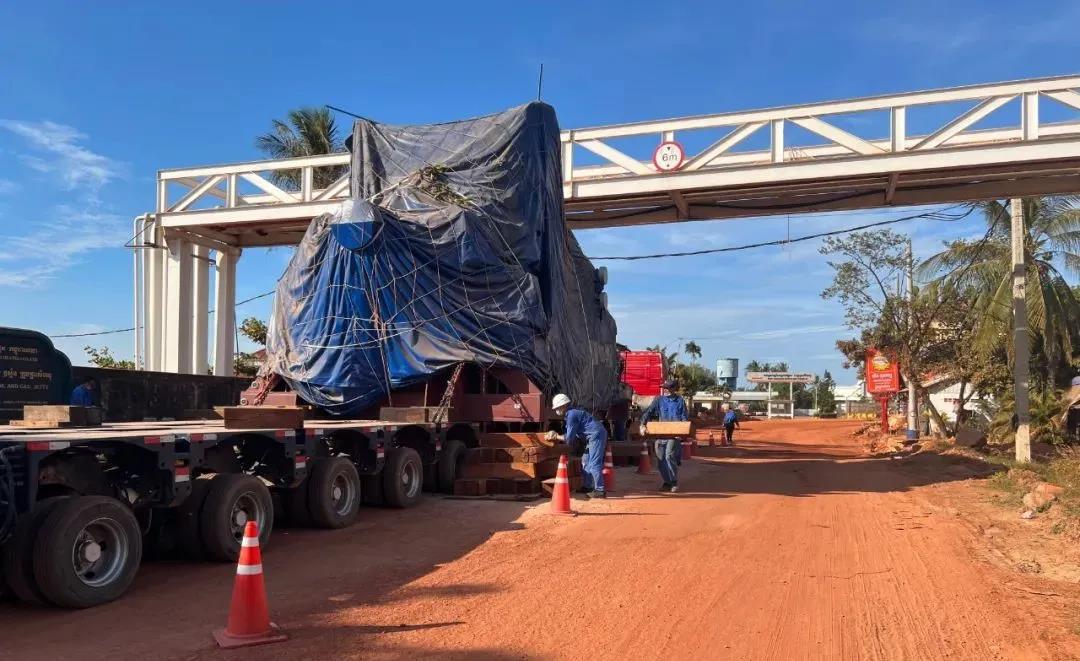

                                      高压模块人工推移通过输油管道
       技术方案确定后,公司提前组织13轴液压轴线车板从中国运至柬埔寨;在昆明组织人工推移设备,经越南发往柬埔寨西港;同时,调派国内专业人工推移技术人员由昆明飞往柬埔寨现场进行指导。最终,克服了疫情管控等众多困难,历时15天,将高压模块安全运抵项目现场,得到了甲方的一致好评,也为后续中畅拓展东南亚大件物流市场递出了亮眼的名片。
       在接下来的工作中,中畅人将始终把提升服务意识、落实安全管理,作为日常工作的重中之重,为中畅物流开拓海外市场写下辉宏新篇章。

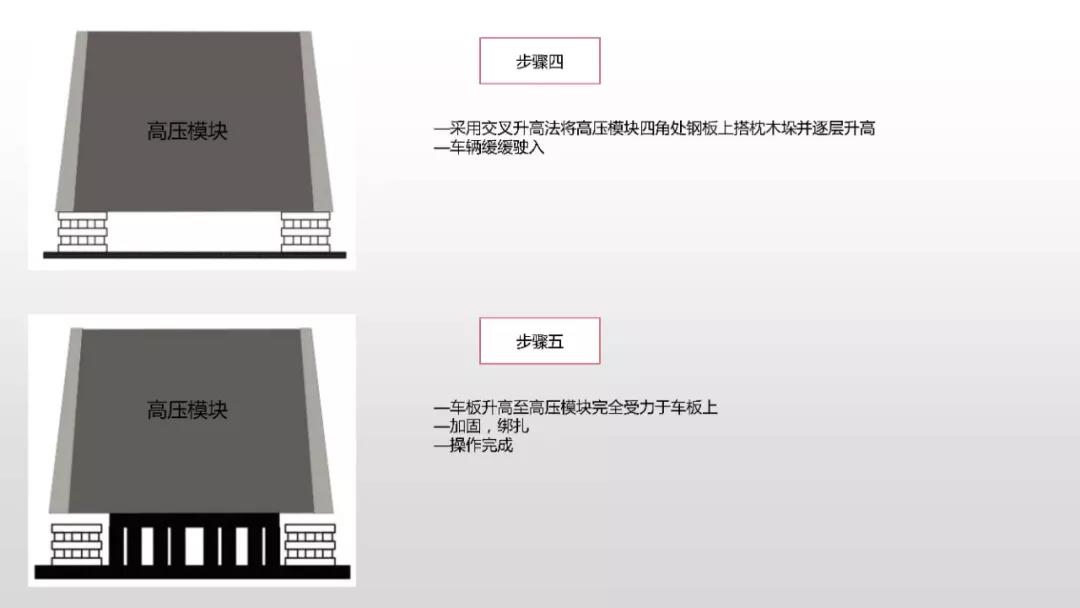

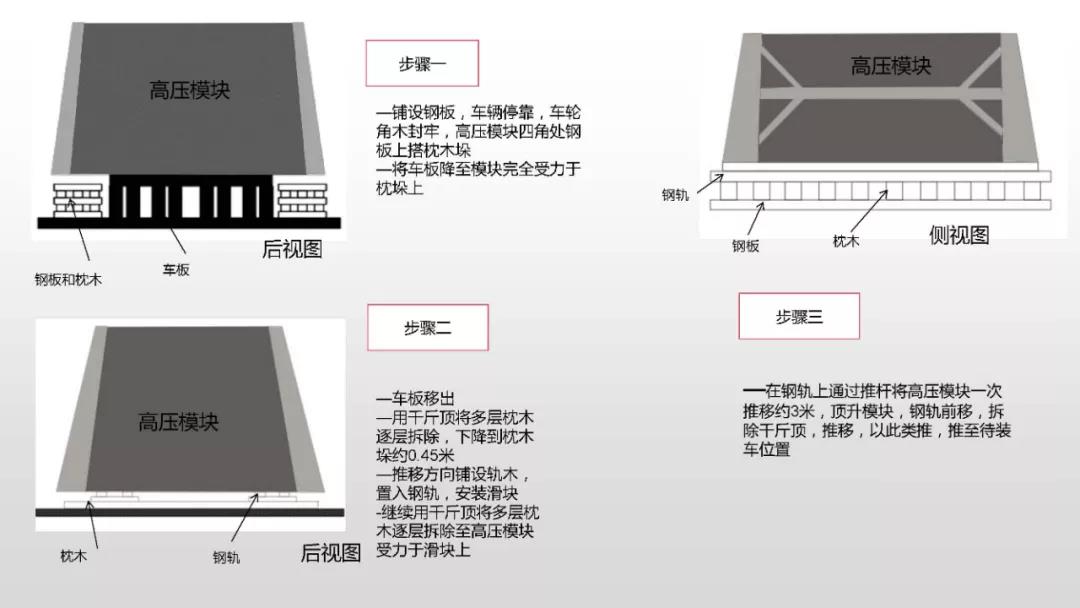

                                         高压模块人工推移示意图





作者:龚雪伟
发布:杨凯




  • 首页
  • 主营业务
  • 电话
  • 关于我们
